NEWS10月30日,山西靈石采煤沉陷區100兆瓦光儲項目順利完成階段性并網發電,此次并網13兆瓦,累計并網36.5兆瓦。

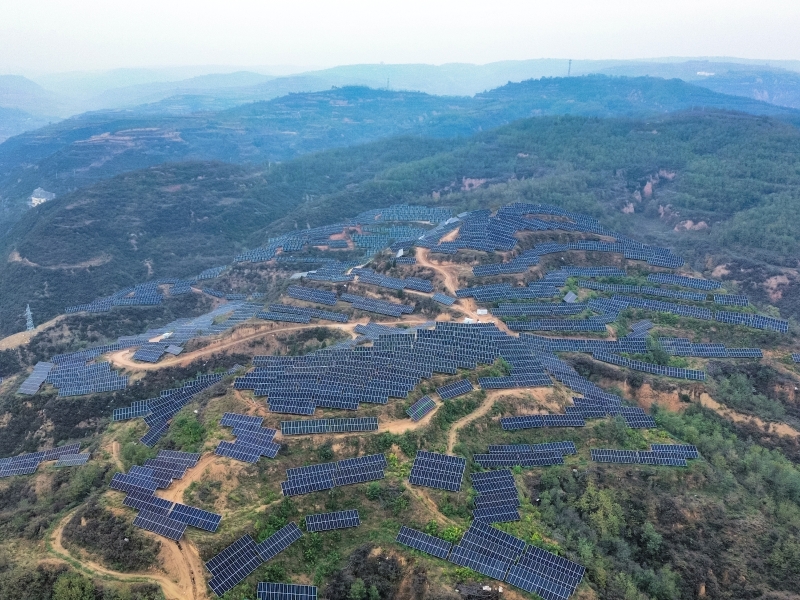

項目位于山西省晉中市靈石縣,裝機容量為100兆瓦,配套建設47公里集電線路。項目位于山地,地形復雜、溝壑縱橫,可用場地狹小且分散,項目部采用無人機航測等技術,根據每一塊坡地的具體情況進行個性化設計,“量體裁衣”般布置光伏陣列。針對道路不通,運輸不便,項目部新修擴建道路24公里,陡峭區域依靠無人機和人力運輸。
10月,晉中陰雨連綿,給戶外施工和設備運輸帶來了極大不便,項目部科學組織、動態調整施工計劃,抓住一切有利天氣時機,見縫插針般組織施工。道路鋪設防滑材料,及時清理表面淤泥,施工現場分區域固定組件材料,并安排專人檢查,確保安全施工,穩步推進工程進度。
并網前,管理人員積極配合廠家進行并網前的檢查和調試,發現問題及時整改,目前項目已順利完成管樁1935根、灌注樁40150根,支架安裝3600組,組件安裝2786組,集電線路并網17.192公里。
