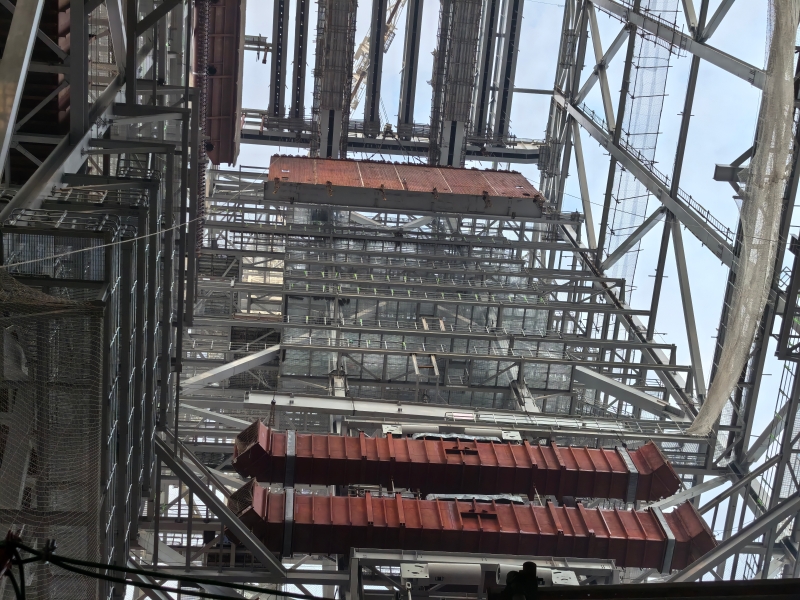

NEWS11月5日,天津大港電廠關停替代項目6號鍋爐左側墻水冷壁上組件、右側墻水冷壁上組件順利吊裝就位,標志著鍋爐受熱面施工正式開始。
左右側墻上組件各重約22.78噸,尺寸為18150×9940mm,采用140t平臂吊與50t汽車吊協同抬吊作業,吊裝過程平穩有序,定位精準,各項技術參數均符合設計及規范要求。
為確保吊裝過程安全有序進行,項目部熱動科合理調整進度計劃,反復驗算吊點位置,系統調配人、機、物、力等生產要素,提前策劃制定專項吊裝方案和安全保障措施,安排專人對吊裝繩索、機械進行逐一排查,在確保安全、質量的前提下,為順利完成水冷壁吊裝做好了準備。
